九龙洞创建4A旅游景区
整改复牌工作情况周报
第二期
九龙洞创4A旅游景区整改办 2017年4月21日
为督促九龙洞创建4A旅游景区整改复牌工作顺利,及时反映工作进展动态,现将九龙洞创建4A旅游景区整改复牌4月17日-4月21日期间工作情况汇报如下:
一、 整改进展情况
(一)入口服务区停车场

4月21日,九龙洞管理处协调碧江区法院委托的鉴定机构、施工方开展了入口服务区停车场、管理用房空调等项目进行了现场复核确认工作,目前,三方对现场已确认签字,等待法院清算结论出正式成果。
(入口服务区停车场现场复核)
(二)新游线停车场

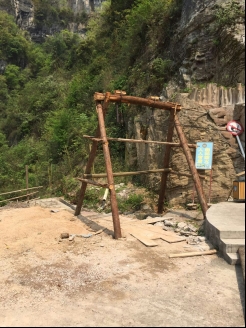

梵旅投公司于4月10日启动新游线停车场搭建物料运输设备—物料机,计划4月底完成该工作,目前完成工作总量的60%。

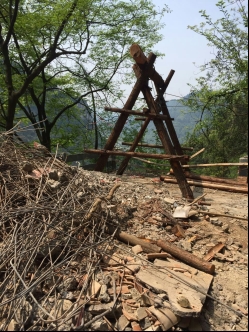

(新游线停车场搭建物料机现场)
(三)洞口整改
梵旅投公司已启动洞口4A级改造工程,于3月20日对洞口回廊、厕所、凉亭、员工宿舍等进行拆除,目前,回廊已拆除80%,员工宿舍已拆除40%,厕所、凉亭全部拆除。

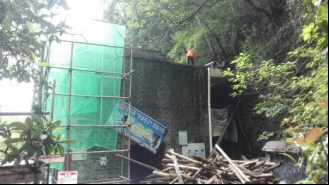

(洞口回廊)
(员工宿舍)
(四)员工招聘
梵旅投公司3月18日启动新员工招聘工作,4月11日已完成第一批招聘工作,计划4月底完成全部招聘工作。
(梵旅投公司面试现场)
(五)环境秩序整治
漾头镇政府于4月18日组织工作人员对仁家湾违章建筑进行了初步整治。
(仁家湾村民组违章建筑)
二、存在问题
(一)九龙洞景区整改复牌工作进展较为缓慢,景区内外推进不平衡,市区两级层面工作配合不够紧密,离市里的期望和要求有较大差距。
(二)九龙洞洞口改造设计方案审批待急,需市城规委评审后方能报省住建厅审批,导致短期内难以依法获批,建设工期矛盾突出。
(三)九龙洞入口服务区项目建设遗留问题解决进展缓慢,法院清算结论至今未出正式成果,短期内更难以进入判决环节,且该项目还涉及质量检测和施工验收,需采取“特事特办”方式推进,否则年内很难复工。
(四)龙江新村移民搬迁遗留问题较多,骂龙溪老院子实现拆迁和整体打造难度较大,需要上级强力倒逼才能推进工作。
三、下步建议
(一)建议市里加大工作调度力度,定期召开工作推进会,定期进行督促,实行责任倒逼工作落实机制,扎实推进各项整改任务落实。
(二)建议碧江区政府和梵旅投公司加大协调配合力度,尽快就投资等问题达成一致意见,全心全意投入整改工作,不能坐等九龙洞管理体制完成后再商定推进各项工作。
(三)建议碧江区法院对九龙洞景区工作给与大力支持,尽可能缩短办案时间,为九龙洞入口服务区项目复工争取时间。
抄报: 陈晏市长,杨同光副市长,邱祯国副市长;市人大办,市政府办,市政协,市住建局,市旅发委,碧江区政府
九龙洞风景名胜区管理处办公室 2017年4月21日印发
